• An Giang
  • Bình Dương
  • Bình Phước
  • Bình Thuận
  • Bình Định
  • Bạc Liêu
  • Bắc Giang
  • Bắc Kạn
  • Bắc Ninh
  • Bến Tre
  • Cao Bằng
  • Cà Mau
  • Cần Thơ
  • Điện Biên
  • Đà Nẵng
  • Đà Lạt
  • Đắk Lắk
  • Đắk Nông
  • Đồng Nai
  • Đồng Tháp
  • Gia Lai
  • Hà Nội
  • Hồ Chí Minh
  • Hà Giang
  • Hà Nam
  • Hà Tây
  • Hà Tĩnh
  • Hòa Bình
  • Hưng Yên
  • Hải Dương
  • Hải Phòng
  • Hậu Giang
  • Khánh Hòa
  • Kiên Giang
  • Kon Tum
  • Lai Châu
  • Long An
  • Lào Cai
  • Lâm Đồng
  • Lạng Sơn
  • Nam Định
  • Nghệ An
  • Ninh Bình
  • Ninh Thuận
  • Phú Thọ
  • Phú Yên
  • Quảng Bình
  • Quảng Nam
  • Quảng Ngãi
  • Quảng Ninh
  • Quảng Trị
  • Sóc Trăng
  • Sơn La
  • Thanh Hóa
  • Thái Bình
  • Thái Nguyên
  • Thừa Thiên Huế
  • Tiền Giang
  • Trà Vinh
  • Tuyên Quang
  • Tây Ninh
  • Vĩnh Long
  • Vĩnh Phúc
  • Vũng Tàu
  • Yên Bái

Tập trung thi công các dự án đấu nối nguồn điện

(Chinhphu.vn) - Tập đoàn Điện lực Việt Nam (EVN) vừa có chỉ đạo các đơn vị trực thuộc tập trung đẩy mạnh thi công các dự án đấu nối nguồn điện quan trọng.

05/09/2013 15:32

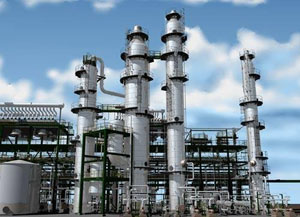

Nhà máy hiệt điện Vĩnh Tân 2

Cụ thể, đối với lưới điện đồng bộ Trung tâm điện lực Vĩnh Tân đến nay đã thi công xong các hạng mục đấu nối để phục vụ cấp điện thử nghiệm tổ máy số 1 Nhiệt điện Vĩnh Tân 2.

Đường dây 500kV Vĩnh Tân-Sông Mây đã đóng điện giai đoạn 1 ngày 28/8/2013. Giai đoạn 2 đã đúc được 275/282 vị trí móng, dựng cột 182/282 vị trí, kéo dây 5/41 khoảng néo.

Ở lưới điện đồng bộ Trung tâm điện lực Duyên Hải, các dự án đường dây 500kV Duyên Hải-Mỹ Tho, Trạm biến áp 500kV Mỹ Tho và các đường dây 220kV Duyên Hải-Mỏ Cày, Mỏ Cày-Bến Tre chưa thu xếp đủ vốn và chưa khởi công xây dựng được. Riêng đường dây 220 kV Duyên Hải-Trà Vinh đã đúc được 118/129 vị trí móng, đảm bảo tiến độ hoàn thàng trong tháng 3/2014.

Đối với đường dây 500kV Quảng Ninh-Mông Dương (đấu nối với Nhiệt điện Quảng Ninh), hiện tại công tác đền bù, giải phóng mặt bằng đang gặp nhiều khó khăn, mới bàn giao mặt bằng 54/57 vị trí, đúc móng 50/57 vị trí. Tập đoàn yêu cầu phải đóng điện công trình trước ngày 6/3/2014 để không bị phạt theo hợp đồng BOT.

Đường dây 220 kV Sơn Hà-Dốc Sỏi (đấu nối Thủy điện Đắc Đrinh), đã đúc móng 119/134 vị trí, dựng cột 48/134 vị trí. Tập đoàn yêu cầu đóng điện trong tháng 10/2013, tuy nhiên tiến độ thi công hiện nay rất chậm.

Riêng đường dây 220kV nhà máy điện Formosa-Hà Tĩnh (đấu nối với Nhà máy nhiệt điện Formosa), mục tiêu đóng điện trong tháng 10/2013 không thể đạt được. Hiện Ngân hàng Quân đội chi nhánh Đà Nẵng đang thẩm định hồ sơ vay vốn.

Đối với đường dây 500kV Sơn La-Lai Châu (đấu nối với Thủy điện Lai Châu) và mở rộng Trạm biến áp 500 kV Sơn La, sau khi Bộ Công Thương phê duyệt dự án, Tổng công ty Truyền tải điện Quốc gia đang khẩn trương tiến hành các công việc chuẩn bị để khởi công dự án vào tháng 12/2013.

 Kim Thái
