Dân vận khéo trong công tác di dời lưới điện tại Quảng Trị

(Chinhphu.vn) – Với cách làm linh hoạt, sáng tạo, Quảng Trị là một trong những địa phương đi đầu trong công tác di dời lưới điện tại miền Trung.

26/04/2014 10:58

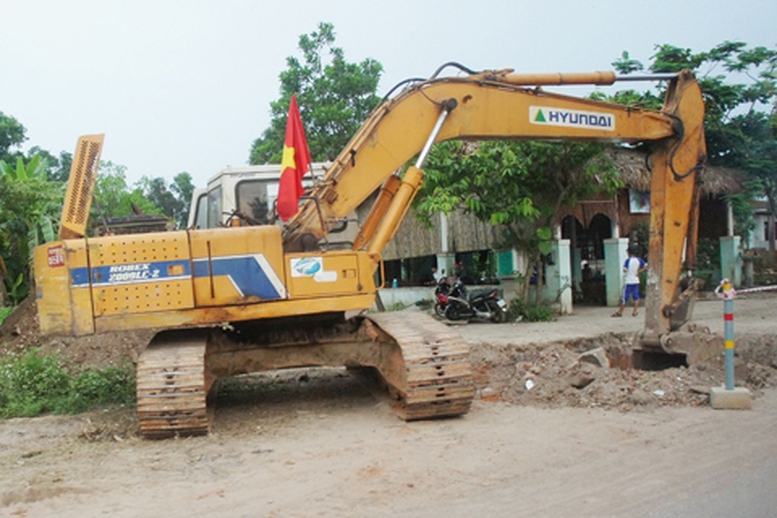

Giải phóng mặt bằng quốc lộ 1A tại huyện Gio Linh. Ảnh VGP/Minh Trang

Trong công tác di dời lưới điện để hoàn thành giải phóng Quốc lộ 1A và đường Hồ Chí Minh, khi nhiều địa phương tại miền Trung còn gặp khó khăn, vướng mắc để kịp tiến độ đến 31/5, thì Công ty Điện lực Quảng Trị đã hoàn thành 100% khối lượng di dời, cán đích vào ngày 24/4, trước kế hoạch là ngày 30/4.

Dự án mở rộng, nâng cấp Quốc lộ 1A đoạn qua địa bàn tỉnh Quảng Trị có tổng chiều dài gần 60km. Trong đó, các hạng mục phải di dời gồm 478 vị trí, 13km đường dây trung áp và 16,5km đường dây hạ áp, 12 trạm biến áp phụ tải, 1.985 công tơ điện, trên 6 địa bàn là TP. Đông Hà, thị xã Quảng Trị, Vĩnh Linh, Gio Linh, Cam Lộ và Hải Lăng.

Để hoàn thành trước tiến độ như vậy, ngành điện Quảng Trị đã vận dụng nhiều giải pháp linh hoạt, sáng tạo.

Ông Lê Đức Tiến, Phó Ban thường trực Ban Chỉ đạo GPMB Quốc lộ 1A tỉnh Quảng Trị cho biết: Nếu làm đúng quy trình, chính quyền địa phương phải hoàn thành đền bù, bàn giao mặt bằng, ngành điện mới có đất để thi công lưới điện mới. Thực tế, nhiều nơi mặt bằng chưa phải giải phóng, nhưng đơn vị đã chủ động phối hợp với địa phương đi thuyết phục từng hộ dân, tích cực đến từng nhà dân vận động, thương lượng. Nhờ vậy, khi chính quyền giải phóng mặt bằng thì cũng đã di dời xong lưới điện.

Để dân vận tốt, phải huy động toàn bộ các cấp chính quyền, các ngành, doanh nghiệp cùng vào cuộc. Trong đó, cán bộ trong ngành, doanh nghiệp thi công phải luôn là người đi đầu, kiên trì vận động người nhà, tìm mọi mối quan hệ để thuyết phục được người dân.

Các công ty thi công đã huy động tổng hợp, làm việc hết năng suất để hoàn thành trước tiến độ. Ông Nguyễn Hồng Lam, Giám đốc doanh nghiệp Hùng Thịnh, đơn vị thi công lưới điện qua huyện Vĩnh Linh, cho biết, hằng ngày, đơn vị huy động hàng chục công nhân, phương tiện kỹ thuật mới kịp tiến độ. Hiện có một số vị trí vướng nhưng không ảnh hưởng đến mặt bằng thì công ty giữ nguyên vị trí cũ, kéo vượt tuyến đó.

Còn 53 vị trí cột điện mới chưa thể thi công vì mặt bằng vướng vào nhà dân chưa giải tỏa. Để đảm bảo đúng tiến độ đề ra và cấp điện sinh hoạt cho dân, Điện lực Quảng Trị chọn giải pháp dựng trụ tạm, chờ giải tỏa bàn giao mặt bằng mới thi công kiên cố.

 Tính đến ngày 24/4, dự án di dời lưới điện phục vụ mở rộng Quốc lộ 1A và đường Hồ Chí Minh tại miền Trung đã di dời được 4.347 vị trí (đạt 86%), đã đúc móng dựng cột được 39 vị trí; tổng số vị trí vướng mắc là 696 vị trí, trong đó có 470 vị trí vướng nhà dân.

Có 4 đơn vị hoàn thành 100% khối lượng cần phải di dời gồm: Quảng Trị, Thừa Thiên-Huế, Gia Lai, Kon Tum. 4 đơn vị thực hiện di dời lưới điện với tỷ lệ thấp hơn trung bình EVNCPC gồm Quảng Ngãi (19%), Bình Định (68%), Quảng Nam (75%), Quảng Bình (81%).
