• An Giang
  • Bình Dương
  • Bình Phước
  • Bình Thuận
  • Bình Định
  • Bạc Liêu
  • Bắc Giang
  • Bắc Kạn
  • Bắc Ninh
  • Bến Tre
  • Cao Bằng
  • Cà Mau
  • Cần Thơ
  • Điện Biên
  • Đà Nẵng
  • Đà Lạt
  • Đắk Lắk
  • Đắk Nông
  • Đồng Nai
  • Đồng Tháp
  • Gia Lai
  • Hà Nội
  • Hồ Chí Minh
  • Hà Giang
  • Hà Nam
  • Hà Tây
  • Hà Tĩnh
  • Hòa Bình
  • Hưng Yên
  • Hải Dương
  • Hải Phòng
  • Hậu Giang
  • Khánh Hòa
  • Kiên Giang
  • Kon Tum
  • Lai Châu
  • Long An
  • Lào Cai
  • Lâm Đồng
  • Lạng Sơn
  • Nam Định
  • Nghệ An
  • Ninh Bình
  • Ninh Thuận
  • Phú Thọ
  • Phú Yên
  • Quảng Bình
  • Quảng Nam
  • Quảng Ngãi
  • Quảng Ninh
  • Quảng Trị
  • Sóc Trăng
  • Sơn La
  • Thanh Hóa
  • Thái Bình
  • Thái Nguyên
  • Thừa Thiên Huế
  • Tiền Giang
  • Trà Vinh
  • Tuyên Quang
  • Tây Ninh
  • Vĩnh Long
  • Vĩnh Phúc
  • Vũng Tàu
  • Yên Bái

Đóng điện đường dây 220 kV Lào Cai-Bảo Thắng: Tăng cường bảo đảm điện cho miền Bắc

(Chinhphu.vn) - Vào lúc 18h25' ngày 30/9, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện dự án đường dây 220 kV Lào Cai-Bảo Thắng.

30/09/2022 22:43

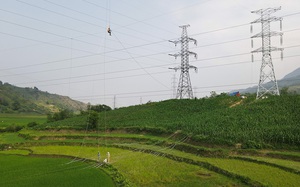

Đóng điện đường dây 220 kV Lào Cai-Bảo Thắng: Tăng cường bảo đảm điện cho miền Bắc - Ảnh 1.

Đóng điện đường dây 220 kV Lào Cai-Bảo Thắng - Ảnh: VGP/Toàn Thắng

Dự án đường dây 220 kV Lào Cai–Bảo Thắng do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, NPMB đại diện chủ đầu tư quản lý, điều hành dự án, Công ty Truyền tải điện 1 là đơn vị tiếp nhận quản lý vận hành.

Dự án được xây dựng mới với quy mô: Xây dựng đường dây trên không 2 mạch và 4 mạch dài 17 km; xây dựng đoạn cáp ngầm 1 mạch đấu nối từ cột số 2 vào trạm biến áp (TBA) 220 kV Lào Cai; xây dựng 2 ngăn lộ mới thiết bị GIS tại TBA 220 kV Lào Cai; xây dựng 2 ngăn lộ tại TBA 220 kV Bảo Thắng.

Đồng thời hoàn thiện đảo chuyển đấu nối các đường dây 220 kV Bảo Thắng-Bắc Hà, Bảo Thắng-Yên Bái và Bảo Thắng-Lào Cai; sắp xếp 2 ngăn lộ thiết bị compact trong diện tích 1 ngăn lộ truyền thống kết hợp cáp ngầm 220 kV với đường dây trên không; hạng mục đảo chuyển đấu nối đầu trạm Bảo Thắng theo sơ đồ thiết kế hệ thống điện giúp an toàn, hiệu quả trong vận hành.

Dự án khởi công từ tháng 12/2020, trong bối cảnh bùng phát dịch COVID-19 ở Việt Nam, gây nhiều khó khăn trong công tác thi công của nhà thầu, thời gian này có biến động lớn về giá thép trên thế giới và thị trường Việt Nam. Công tác giải phóng mặt bằng cũng gặp rất nhiều vướng mắc làm ảnh hưởng đến tiến độ thi công.

Được sự chỉ đạo quyết liệt của Tập đoàn Điện lực Việt Nam, EVNNPT đã chỉ đạo NPMB cùng nhà thầu phối hợp với chính quyền các địa phương vận động, tuyên truyền và làm việc với từng hộ dân để giải quyết vướng mắc dự án.

Bên cạnh đó, đặc thù tuyến đường dây giao chéo với nhiều đường dây 110 kV, 35 kV liên quan đến các nhà máy thuỷ điện nhỏ trong khu vực Lào Cai cũng như cấp điện cho các phụ tải công nghiệp quan trọng của tỉnh Lào Cai nên công tác cắt điện thi công gặp nhiều khó khăn.

Nhằm đảm bảo tiến độ dự án, NPMB đã yêu cầu nhà thầu huy động tối đa nhân lực, phương tiện, máy móc để đẩy nhanh tiến độ thi công...

Bên cạnh đó, lãnh đạo NPMB cùng các phòng chức năng thường xuyên có mặt tại công trường để đôn đốc công tác thi công và giải quyết các vướng mắc của nhà thầu trong công tác đền bù thi công, cắt điện thi công…

Việc đóng điện tuyến đường dây 220 kV Lào Cai–Bảo Thắng đã đảm bảo nhập khẩu điện về Việt Nam kể từ ngày 1/10/2022, cung cấp điện an toàn, ổn định cho tỉnh Lào Cai nói riêng và khu vực miền Bắc nói chung. Ngoài ra, dự án cũng góp phần giải tỏa nguồn thủy điện nhỏ trong khu vực.

Toàn Thắng
