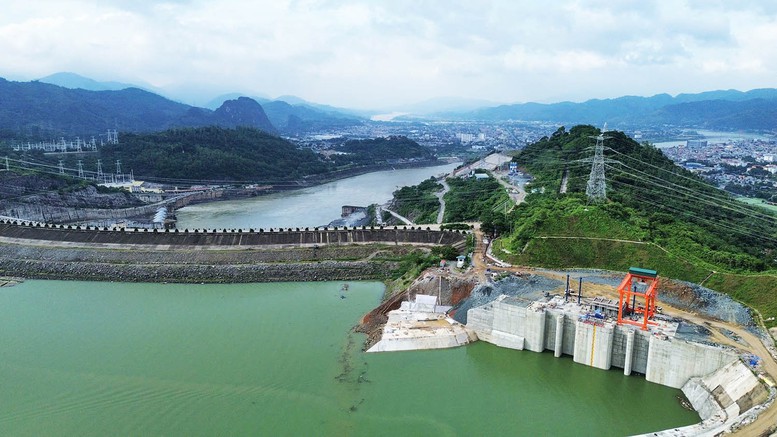

Công trường Nhà máy Thủy điện Hòa Bình mở rộng, tháng 7/2025
Dự án Thủy điện Hòa Bình mở rộng của EVN có quy mô gồm 2 tổ máy với tổng công suất 480 MW, là một trong những dự án trọng điểm ngành điện. Việc lắp đặt tổ máy tại công trình được ví như một "bài toán khó" khi phải thi công các cấu kiện siêu trọng trong thời gian rút ngắn gần một nửa so với thông thường. Thông thường, lắp đặt một tổ máy công suất lớn như vậy mất khoảng 7-8 tháng, nhưng với yêu cầu gấp rút, các đơn vị thi công quyết tâm hoàn thành chỉ trong hơn 4 tháng.
Theo ông Bùi Phương Nam, Giám đốc Ban Quản lý Dự án Điện 1 (EVNPMB1), để đảm bảo tiến độ, các lực lượng đã triển khai đồng bộ các giải pháp tối ưu: Tổ chức 3 ca liên tục, điều động nhân lực từ các dự án khác, phối hợp chặt chẽ giữa các đơn vị thi công và lắp máy. Đặc biệt, trong điều kiện thời tiết bất lợi do ảnh hưởng bão số 3, công trường vẫn không ngừng hoạt động, thể hiện tinh thần "không thua gió bão".
Tại gian lắp máy, nhà thầu Lilama10 đang tập trung hoàn thiện các công đoạn quan trọng như quay cơ, định tâm, căn chỉnh thiết bị. Rotor tổ máy nặng 585 tấn, đường kính hơn 11,2 mét nhưng yêu cầu dung sai lắp đặt cực nhỏ - độ đồng phẳng không vượt quá 0,02mm/m. Đây là yếu tố kỹ thuật then chốt nhằm đảm bảo độ ổn định và tuổi thọ thiết bị trong quá trình vận hành.
Đồng hành cùng EVN và các nhà thầu Việt Nam, các chuyên gia nước ngoài từ Tập đoàn GE - đơn vị cung cấp thiết bị - cũng đang làm việc tăng cường cả ngày lẫn đêm để đảm bảo tiến độ chung của dự án.
Sau hơn 3 năm triển khai, với sự chỉ đạo sát sao từ Chính phủ và nỗ lực của các lực lượng thi công, Thủy điện Hòa Bình mở rộng đang chuẩn bị bước vào giai đoạn chạy thử không tải. Khi hoàn thành, công trình không chỉ khai thác hiệu quả nguồn nước mùa lũ để phát điện, giảm tải cho tổ máy hiện hữu, mà còn bổ sung khoảng 500 triệu kWh/năm vào lưới điện quốc gia, góp phần tăng công suất phủ đỉnh và nâng cao hiệu quả vận hành hệ thống điện.
Anh Thơ
