Theo số liệu cập nhật tiến độ từ Ban quản lý dự án các công trình điện miền Trung (CPMB), đến thời điểm này đường dây 500kV mạch 3 đã tiến hành đo đạc, giải thửa 1529/1608 vị trí, còn 79 vị trí chưa hoàn chỉnh hồ sơ đo đạc, gồm 8 vị trí qua khu giáo dân Kỳ Anh, tỉnh Hà Tĩnh (đang tiếp tục vận động) và 71 vị trí qua thành phố Đà Nẵng đã thực hiện công bố Quy hoạch bản đồ tỷ lệ 1/500 và đang hoàn chỉnh hồ sơ đo đạc.
Trong công tác kê kiểm, lập phương án bồi thường đã tiến hành kê kiểm 1319/1608 vị trí.
CPMB cho biết hiện nay công tác bàn giao mặt bằng thực tế so với kế hoạch điều hành mới chỉ đạt 616/1.608 vị trí. Trong đó, tập trung chủ yếu tại đường dây 500 kV Quảng Trạch – Dốc Sỏi còn trên 700 vị trí chưa được bàn giao, đường dây 500 kV Dốc Sỏi – Pleiku2 còn 259 vị trí chưa được bàn giao và đường dây 500 kV Quảng Trạch – Vũng Áng và sân phân phối Quảng Trạch còn 59 vị trí.
Đối với tiến độ thi công thực tế so với kế hoạch điều hành, các đơn vị thi công đã tiến hành đào móng 385 vị trí và đúc móng 256 vị trí

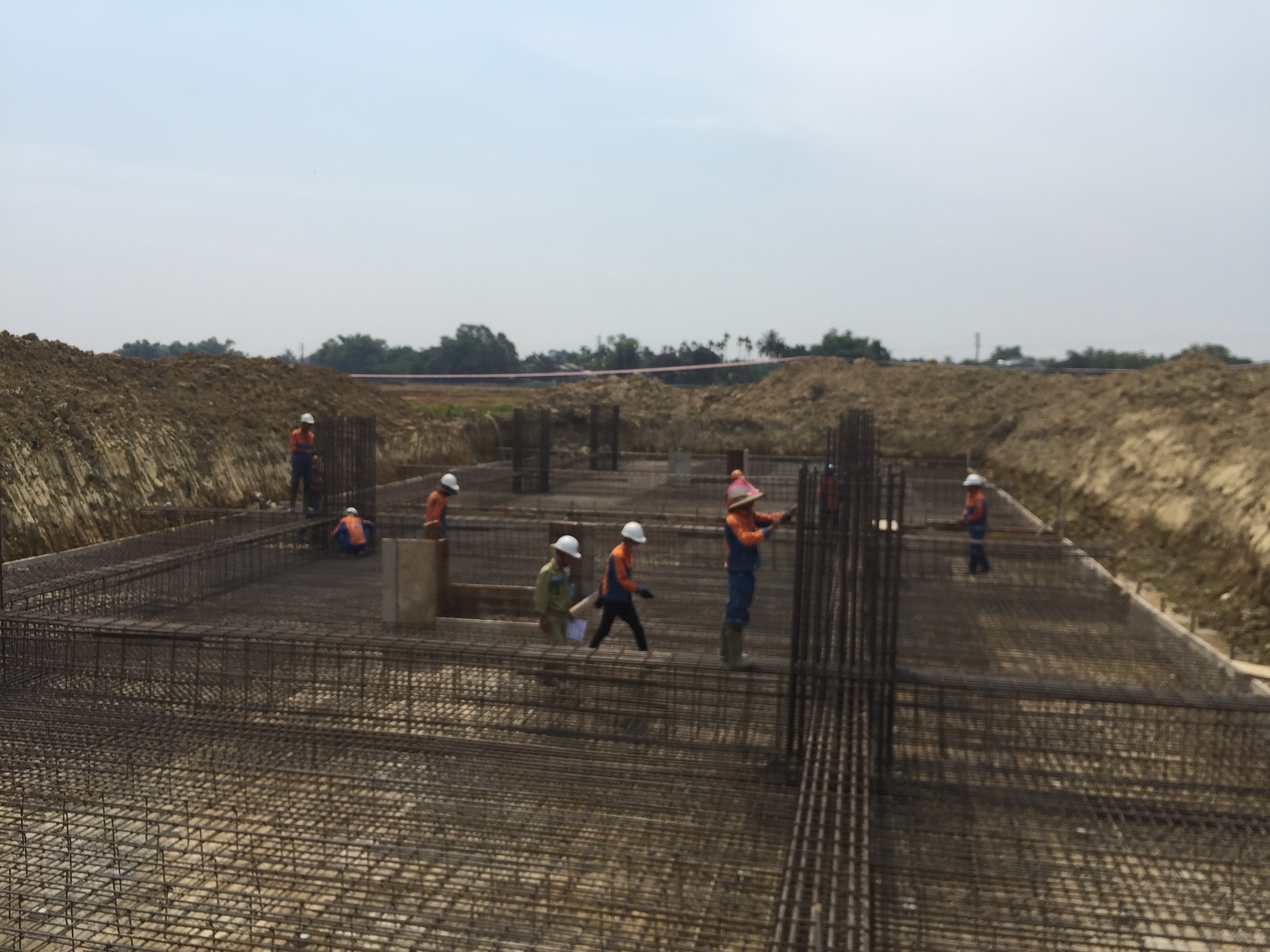

Thi công vị trí 832 đường dây 500kV mạch 3 trên địa bàn xã Đại Đồng, huyện Đại Lộc, tỉnh Quảng Nam. Ảnh: VGP/ Toàn Thắng |
Theo đánh giá của CPMB hiện tiến độ thi công chưa đạt kế hoạch do công tác bàn giao mặt bằng cho đơn vị thi công chậm, chủ yếu là vận động bàn giao nên đơn vị thi công không chủ động được việc bố trí lực lượng, phương tiện để kịp thời thi công đồng loạt các vị trí.
Một số đoạn tuyến do công tác thỏa thuận chưa chi tiết cụ thể, dẫn đến quá trình thực hiện phải điều chỉnh hoặc tạm dừng thi công để khẳng định lại, làm kéo dài tiến độ thi công. Cùng với đó thời tiết khu vực Miền Trung, Tây Nguyên đã bắt đầu mưa vào buổi chiều và xuất hiện giông lốc cục bộ một số khu vực cũng là một trong nguyên nhân ảnh hưởng đến tiến độ thi công.
Về chủ quan do một số nhà thầu xây lắp chưa chủ động tập trung lực lượng để cùng Ban A, địa phương vận động bàn giao móng để thi công trong khi chờ phương án bồi thường phê duyệt; Lực lượng thi công một số nhà thầu chưa tập trung cao độ để thực hiện thi công móng ngay sau khi bàn giao mặt bằng.
Mới đây, tại cuộc họp Ban chỉ đạo đường dây 500 kV mạch 3, ông Nguyễn Tuấn Tùng, Tổng Giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) cho rằng tiến độ của dự án chưa đáp ứng so với kế hoạc đăt ra do ảnh hưởng bởi các yếu tố khách quan và chủ quan. Lãnh đạo EVNNPT yêu cầu các đơn vị phải khắc phục và rút kinh nghiệm để đảm bảo tiến độ và chất lượng dự án.
Theo đó, đối với công tác bồi thường, giải phóng mặt bằng (GPMB), CPMB chủ trì phối hợp với tư vấn, nhà thầu xây lắp tiếp tục làm việc với địa phương giải quyết dứt điểm các vướng mắc còn tồn tại. Tiếp tục triển khai kê kiểm các vị trí còn lại, đôn đốc đẩy nhanh các thủ tục để phê duyệt trong tháng 6 -7/2019.
Đồng thời tập trung giải quyết các vướng mắc về chủ trương hỗ trợ đất tại các địa phương như: Đất xâm canh của lâm trường, đất hạn chế trong hành lang tuyến đang gây trở ngại cho việc phê duyệt phương án bồi thường GPMB.
Các đơn vị thi công phải chủ động hơn trong việc phối hợp với CPMB, chính quyền địa phương vận động người dân bàn giao móng trước để tiến hành thi công. Cùng với đó tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công theo kế hoạch chi tiết đã được CPMB phê duyệt, bảo đảm mục tiêu đóng điện công trình theo yêu cầu.
Đối với các đơn vị tư vấn, thiết kế, lãnh đạo EVNNPT yêu cầu gấp rút hoàn thiện các thủ tục liên quan đến các đoạn tuyến hiệu chỉnh, chồng lấn với các công trình khác tại địa phương để thống nhất với các sở, ngành liên quan. Phối hợp với các đơn vị thi công, tư vấn giám sát để kịp thời xử lý các vướng mắc tại công trường.
Trong công tác quản lý, điều hành lãnh đạo EVNNPT đề nghị CPMB phát huy truyền thống và bề dày kinh nghiệm trong việc quản lý, điều hành thi công các công trình điện trọng điểm trước đây nỗ lực hoàn thành tốt nhiệm vụ được giao. Tập trung quyết liệt hơn nữa trong công tác quản lý điều hành và đẩy nhanh các gói thầu cung cấp vật tư thiết bị bảo đảm đồng bộ với kế hoạch thi công, đóng điện công trình.
