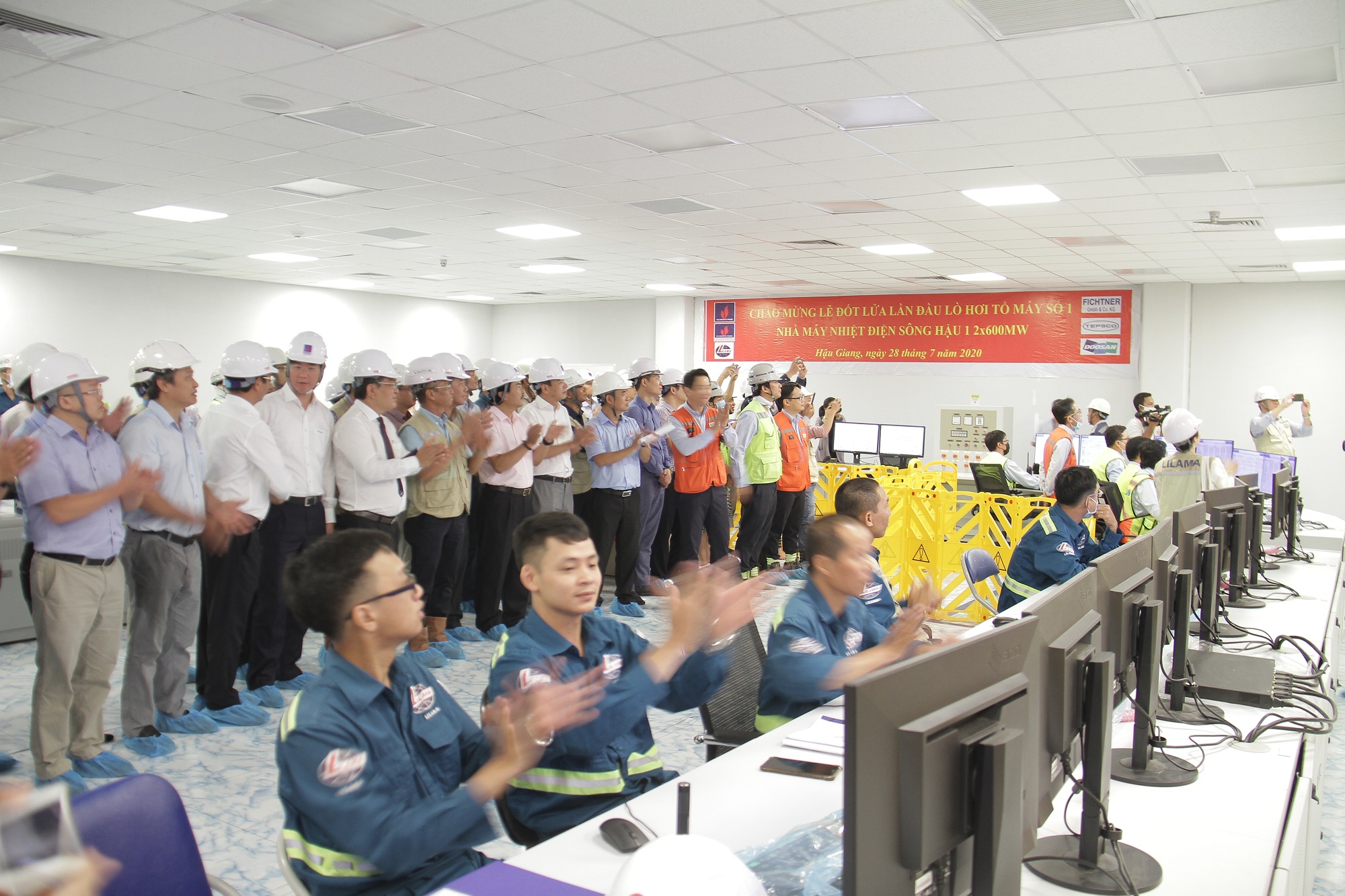

Lãnh đạo PVN, LILAMA và đại biểu chứng kiến dấu mốc đốt lửa lần đầu lò hơi tổ máy số 1 NMNĐ Sông Hậu 1 |
Ngày 28/7, trên công trường dự án NMNĐ Sông Hậu 1, chủ đầu tư - PVN, cùng tổng thầu - Tổng công ty Lắp máy Việt Nam (LILAMA) tổ chức đốt lửa lần đầu lò hơi tổ máy số 1 NMNĐ Sông Hậu 1.
Trưởng Ban Quản lý dự án Hồ Xuân Hiền cho biết, sự kiện đốt lửa lần đầu lò hơi thành công có ý nghĩa rất lớn đối với quá trình thực hiện dự án NMNĐ Sông Hậu 1. Đây là mốc để PVN và LILAMA kiểm tra chất lượng thiết bị lò hơi và toàn bộ hệ thống phụ trợ kèm theo, bảo đảm các điều kiện kỹ thuật để triển khai, hoàn thiện công tác chạy thử và các mốc quan trọng tiếp theo của dự án.
Sau khi đốt lửa lần đầu lò hơi thành công, quá trình đốt lửa bằng dầu sẽ kéo dài trong 3 tháng, sẵn sàng để hướng đến các mốc đốt lửa lò hơi bằng than vào tháng 11 tới, phát điện, hòa đồng bộ vào lưới điện quốc gia vào cuối năm 2020 đầu năm 2021 và kế hoạch đưa NMNĐ Sông Hậu 1 đi vào vận hành tổ máy số 1 vào quý II/2021 và tổ máy số 2 vào quý III/2021 theo chỉ đạo của Chính phủ tại Nghị quyết số 69/NQ-CP.
Tính đến nay, dự án NMNĐ Sông Hậu 1 đã hoàn thành vượt tiến độ nhiều hạng mục. Kết quả đó là do tinh thần làm việc quên mình của người lao động trên công trường, quyết tâm của chủ đầu tư, tổng thầu và các nhà thầu thi công, các đơn vị tư vấn thiết kế, tư vấn giám sát. Kết quả này càng đáng quý hơn khi dự án diễn ra trong bối cảnh khó khăn chung về công tác đầu tư xây dựng công trình, khó khăn của Tập đoàn và đặc biệt là tác động tiêu cực từ dịch COVID-19.
Trong quá trình thực hiện dự án, một số công việc trên công trường đã bị ảnh hưởng, tạm dừng do công tác điều động chuyên gia từ các nhà thầu, nhà cung cấp từ Đức, Italy, Hàn Quốc, Mỹ… phải tạm ngưng. Ngoài việc thiếu chuyên gia nước ngoài, thiếu vật tư thiết bị, thì nhân lực thi công trên công trường cũng bị ảnh hưởng, thiếu hụt nhiều so với yêu cầu do không thể huy động, bổ sung thêm vì phải thực hiện giãn cách xã hội và tâm lý e ngại của nhà cung cấp lao động khi dịch COVID-19 diễn biến phức tạp.
Vượt qua rất nhiều khó khăn trở ngại, Ban Quản lý dự án, các nhà thầu và toàn thể người lao động vừa chống dịch vừa quyết tâm duy trì công việc đều đặn trên công trường để hoàn thành tốt nhiệm vụ và các mốc tiến độ đề ra.
Dự án được sự đánh giá rất cao của Hội đồng nghiệm thu Nhà nước trong mỗi đợt kiểm tra. Mốc đốt lửa lần đầu lò hơi số 1 đã được Hội đồng nghiệm thu cơ sở chấp thuận, được Cục Cảnh sát Phòng cháy chữa cháy và cứu hộ cứu nạn kiểm tra khẳng định đủ điều kiện an toàn, được các cơ quan quản lý môi trường kiểm tra và chấp thuận. Đây là những bằng chứng thuyết phục nhất để khẳng định chất lượng của dự án, đưa dự án trở thành điểm sáng của PVN.
Các đại biểu tham quan dây chuyển sản xuất phân bón phức hợp từ urea nóng chảy của Đạm Cà Mau |
Cùng với dự án NMNĐ Sông Hậu 1, dự án sản xuất phân bón phức hợp từ urea nóng chảy của PVCFC cũng được tổ chức lễ gắn biển công trình chào mừng Đại hội Đảng bộ PVN lần thứ III, nhiệm kỳ 2020-2025 vào ngày 29/7.
Tổng Giám đốc PVCFC Văn Tiến Thanh cho biết, dự án là một trong những công trình mang tính quyết định trong việc xây dựng và thực hiện chiến lược phát triển của PVCFC trong 5 năm tới. Ngay khi đưa vào hoạt động, dự án sẽ trở thành nhà máy sản xuất phân bón phức hợp một hạt có chất lượng dẫn đầu thị trường, với công suất 300.000 tấn/năm, tổng mức đầu tư trên 800 tỷ đồng, đáp ứng nhu cầu đa dạng của thị trường trong nước, hướng đến xuất khẩu, góp phần phát triển kinh tế của cả khu vực.
Dự án cũng đánh dấu lần đầu tiên tại Việt Nam có một nhà máy phân bón phức hợp được đầu tư thiết bị chính của EU/G7, sở hữu dây chuyền sản xuất theo công nghệ tiên tiến bậc nhất từ Espindesa (Tây Ban Nha), trở thành công trình sản xuất phân bón phức hợp hiện đại bậc nhất.
Công trình ghi dấu sự nỗ lực vượt bậc của tập thể cán bộ, người lao động, của đội ngũ nhà thầu EPC và nhất là sự hỗ trợ của đội ngũ kỹ thuật Đạm Cà Mau trên công trường. Việc triển khai dự án vào giai đoạn chạy thử chịu ảnh hưởng rất lớn từ dịch COVID-19, đặc biệt là kế hoạch huy động nhân sự của nhà bản quyền Espindesa, các nhà cung cấp thiết bị cho dự án từ Nhật Bản, Italy, Pháp, Đức, Tây Ban Nha, Mỹ... đều phải thay đổi kế hoạch sang Việt Nam do bị dừng nhập cảnh. Mặc dù vậy, PVCFC đã chủ động phối hợp với nhà thầu EPC để tiếp tục triển khai vận hành chạy thử mà không có các chuyên gia nước ngoài. Ngoài ra, đội ngũ vận hành nhà máy cũng chủ động chuẩn bị các phần việc liên quan đến quy trình vận hành, nguyên liệu, hóa chất, phụ trợ… đào tạo nhân sự để sẵn sàng tiếp nhận vận hành hoạt động hiệu quả ngay khi nhận bàn giao từ nhà thầu.
Việc hoàn thành mốc tiến độ quan trọng của các dự án trên đã thêm một lần nữa khẳng định, trong hoàn cảnh bất thường, khó khăn, người dầu khí càng tỏ rõ bản lĩnh, tiên phong. Thành công từ các mốc tiến độ của 2 dự án này đã trở thành những dấu ấn chào mừng Đại hội Đảng bộ PVN lần thứ III, nhiệm kỳ 2020-2025 với nhiều hứa hẹn tốt đẹp trong nhiệm kỳ mới.
Linh Đan
