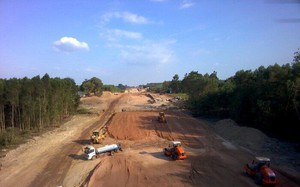

Dự án cao tốc Bắc-Nam là công trình trọng điểm quốc gia, có vai trò quan trọng trong phát triển kinh tế-xã hội, bảo đảm quốc phòng an ninh, phục vụ đời sống của nhân dân, ngay thời gian đầu triển khai dự án, PTC3 đã phối hợp với chủ đầu tư và các bên liên quan tiến hành khảo sát để xác định mức độ ảnh hưởng đến lưới điện truyền tải khi triển khai dự án.
PTC3 cũng đã tham gia góp ý các hồ sơ thiết kế di dời lưới điện, góp ý phương án thi công, đăng ký cắt điện, hỗ trợ giám sát thi công, tham gia tổ chức nghiệm thu đóng điện vận hành và cập nhật khối lượng tài sản theo hình thức đền bù không hoàn lại với các Trung tâm phát triển quỹ đất, các Ban quản lý dự án giao thông, đơn vị thi công trong quá trình thực hiện di dời.
Ông Đinh Văn Cường, Phó Giám đốc PTC3 cho biết, tổng số các điểm giao chéo giữa các đường dây truyền tải do PTC3 quản lý với các dự án đường cao tốc Bắc-Nam (cung đoạn Nha Trang-Cam Lâm; Cam Lâm-Vĩnh Hảo; Vĩnh Hảo-Phan Thiết và Phan Thiết-Dầu Dây) là 31 điểm/77 điểm giao chéo với lưới điện truyền tải trên cả nước.
Trong số này có 17 điểm giao chéo với đường dây 500 kV và 14 điểm giao chéo đường dây 220 kV thuộc địa bàn các tỉnh Bình Thuận, Ninh Thuận và Khánh Hòa.
Các điểm giao chéo này với 4 cung đoạn cao tốc do 4 đơn vị quản lý điều hành, cụ thể như cung đoạn cao tốc Nha Trang-Cam Lâm do Ban Quản lý dự án đường Hồ Chí Minh làm chủ đầu tư có 6 điểm giao chéo với đường dây truyền tải.
Cung đoạn cao tốc Cam Lâm-Vĩnh Hảo do Ban Quản lý dự án 85 làm chủ đầu tư với 3 điểm giao chéo với đường dây truyền tải; cung đoạn cao tốc Vĩnh Hảo-Phan Thiết do Ban Quản lý dự án 7 làm chủ đầu tư với 17 điểm giao chéo với đường dây truyền tải và cung đoạn cao tốc Phan Thiết-Dầu Giây do Ban Quản lý dự án Thăng Long làm chủ đầu tư có 5 điểm giao chéo với đường dây truyền tải cần phải cải tạo di dời phục vụ thi công đường cao tốc Bắc-Nam.
Hiện PTC3 hiện đang phối hợp để kiểm đếm, cập nhật các điểm giao chéo cần phải xử lý của các cung đoạn này để phục vụ thi công
Lãnh đạo PTC3 cho biết thêm, đến thời điểm này, Công ty đã thi công hoàn thành các điểm giao chéo bị ảnh hưởng trên địa bàn tỉnh Ninh Thuận, các điểm giao chéo trên địa bàn tỉnh Khánh Hòa, Bình Thuận đang triển khai thi công và dự kiến hoàn thành trong năm 2022.
PTC3 sẽ tiếp tục khảo sát các điểm lưới điện giao chéo với cao tốc đoạn Quảng Ngãi-Hoài Nhơn, Hoài Nhơn-Quy Nhơn, Quy Nhơn-Chí Thạnh (Phú Yên), Chí Thạnh (Phú Yên)-Vân Phong (Khánh Hòa) cập nhật các điểm giao chéo cần phải xử lý của các cung đoạn này.
Phó Giám đốc PTC3 Đinh Văn Cường cho biết, việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực, nghị định của Chính phủ về quy định chi tiết thi hành Luật Điện lực về an toàn điện, các quy định của Chính phủ về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng.
Kinh phí thực hiện việc cải tạo di dời các vị trí cột điện giao chéo này, theo lãnh đạo PTC3 thuộc chi phí của dự án đường cao tốc Bắc–Nam. Công tác quản lý chi phí và triển khai thực hiện được UBND các tỉnh giao cho các huyện, thành phố và trực tiếp là các Trung tâm phát triển quỹ đất triển khai các thủ tục, lựa chọn nhà thầu thi công.
"Tiến độ của dự án, tiến độ cải tạo, di dời các trụ điện giao chéo với đường cao tốc phụ thuộc vào việc bố trí quỹ đất các vị trí móng cột điện, cũng như việc lập và thực hiện các phương án, biện pháp tổ chức thi công của nhà thầu khi thi công cải tạo di dời các vị trí cột điện truyền tải này", đại diện PTC3 cho biết.
Đến thời điểm hiện nay PTC3 đã hỗ trợ các địa phương hoàn thành công tác lập và giải trình các cấp quản lý về thẩm định và phê duyệt thiết kế cho tất cả các vị trí phải cải tạo, di dời. Đồng thời chủ động phối hợp với địa phương, chủ đầu tư, cũng như của các đơn vị thi công trong việc triển khai thi công những công việc liên quan đến lưới điện mà đơn vị quản lý.
Đại diện PT3 cho biết, hiện nay thời tiết nắng nóng gây áp lực lớn trong việc bảo đảm điện cho miền Bắc, các đường dây truyền tải điện 220 kV và 500 kV luôn vận hành với tình trạng đầy tải để truyền tải từ các nhà máy điện khu vực Nam miền Trung.
Để vận hành an toàn liên tục lưới điện, bảo đảm cung cấp điện và truyền tải hết công suất từ các nhà máy điện khu vực Nam miền Trung, PTC3 kiến nghị chủ đầu tư các dự án cao tốc chỉ đạo các đơn vị thi công đồng bộ các điểm giao chéo đường cao tốc trên cùng một đường dây truyền tải điện để giảm thiểu thời gian cắt điện khi thi công di dời các đường dây truyền tải điện.
Hiện vẫn còn một số điểm giao chéo chưa lựa chọn được nhà thầu thi công, PTC3 kiến nghị với các Trung tâm phát triển quỹ đất, các Ban quản lý dự án giao thông sớm hoàn thành thủ tục lựa chọn nhà thầu thi công để thi công đồng bộ với tiến độ của dự án. Đối với vị trí đang thi công cần đôn đốc nhà thầu xây lắp đẩy nhanh tiến độ thi công các điểm giao chéo.
Toàn Thắng
